“跟着最终一条腿浇筑完结,甘肃定西渭河源330千伏线路工程(临夏段)根底施工使命已全面竣工。”11月9日,国网临夏供电公司建造部相关担任人说,标志着该公司所担任工程全方面进入铁塔拼装阶段。
据了解,渭河源330千伏线路工程(临夏段)选用同塔双回铁塔架起输电线基杆塔,线路穿越康乐县,在广河县“π接”于330千伏临茨。
自3月份开工以来,为促进根底工程顺畅施行,国网临夏供电公司自动探究党支部联建的方式,加强与政府组织交流和谐,深化警电协作,全力保证渭河源330千伏线路工程(临夏段)根底施工使命稳步推动。
桩根底浇筑完结后,为保证根底质量,该公司活跃与第三方查验测验的组织联络,经现场检测,悉数契合施工规范。铁塔根底顶面高差、断面尺度、整基根底中心位移零差错,质量、工艺规范,完结根底部分零缺点,顺畅经过省公司质监站检验。
11月份以来,该工程一切现场作业悉数提级管控,施工项目部强化现场办理力气和施工资源投入,将办理重心下沉到一线作业层班组,严厉依照提级后的危险等级执行安全措施和到岗到位人员,切实做好人身安全防备作业,对施工危险“零忍受”,保证施工安全“零事端”。

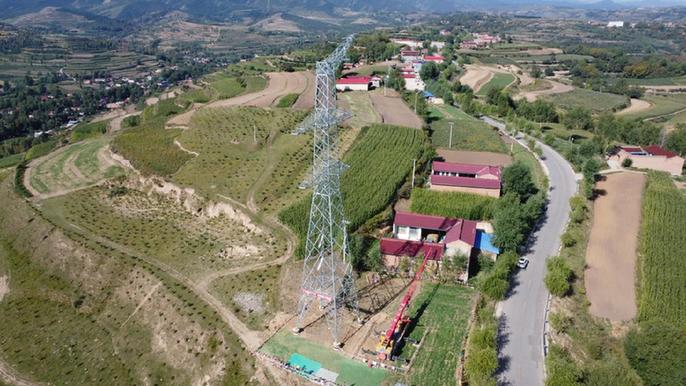

现在,该工程正在按计划稳步推动,已完结组塔81基,组塔率65%。工程竣工后,将逐渐提高临夏州、甘南州少数民族地区电力供应保证才能。
下一步,国网临夏供电公司将继续坚持稳字当头、稳中求进,继续加强基建队伍建造,提高专业办理才能,在保证安全安稳的根底上,全力推动各项工程建造,高质量完结全年各项作业使命。(孙昶 杨瑞福)
